Exemple de dossier CEE réussi : méthode pour une résidence de 40 logements

📁 Méthode — Un montage déroulé de bout en bout

La plupart des guides expliquent quelles pièces fournir, rarement dans quel ordre ni à quel moment. Cet article prend le problème par l’autre bout et déroule un exemple dossier CEE réussi sur une résidence collective, de l’audit initial jusqu’au versement de la prime. Il s’agit d’un scénario type, volontairement illustratif : aucun client identifiable, aucune adresse, aucun montant réellement versé n’y figure. Ce qui compte, c’est l’enchaînement des décisions : et, à chaque étape, ce qui aurait suffi à faire tomber le dossier.

Ce qu’il faut retenir

  • Un dossier se gagne avant les travaux, l’ordre des actes pèse davantage que la qualité du chantier.
  • L’offre CEE doit être écrite, datée et acceptée avant le devis signé. C’est le point de non-retour du montage.
  • Les fiches se choisissent avant les devis : on décrit d’abord l’opération éligible, on demande ensuite un prix dessus.
  • Les preuves se constituent pendant le chantier, pas au moment du dépôt : après coup, elles ne se reconstituent pas.
  • Un contrôle sur site est une hypothèse normale. Un dossier correctement monté le supporte sans avoir à être réécrit.

Pourquoi cet exemple dossier CEE réussi est un scénario type

Précision liminaire, parce qu’elle conditionne la lecture. Ce qui suit n’est pas une étude de cas réelle. C’est une reconstitution pédagogique, bâtie à partir de la logique d’instruction des dossiers et des points de rupture qu’on rencontre régulièrement. Nous ne citons ni nom de résidence, ni commune, ni prime effectivement versée, parce qu’un chiffre sorti de son contexte n’apprend rien et qu’un cas client anonymisé « à peu près » finit toujours par être lu comme une promesse.

Le décor est donc générique : une résidence collective de quelques dizaines de logements, chauffage collectif vieillissant, parties communes jamais reprises depuis la livraison, conseil syndical qui veut agir mais ne veut pas signer à l’aveugle. Une situation banale. C’est justement dans les situations banales qu’un montage propre fait la différence, parce que rien n’est spectaculaire : tout se joue sur la chronologie et sur la précision des libellés.

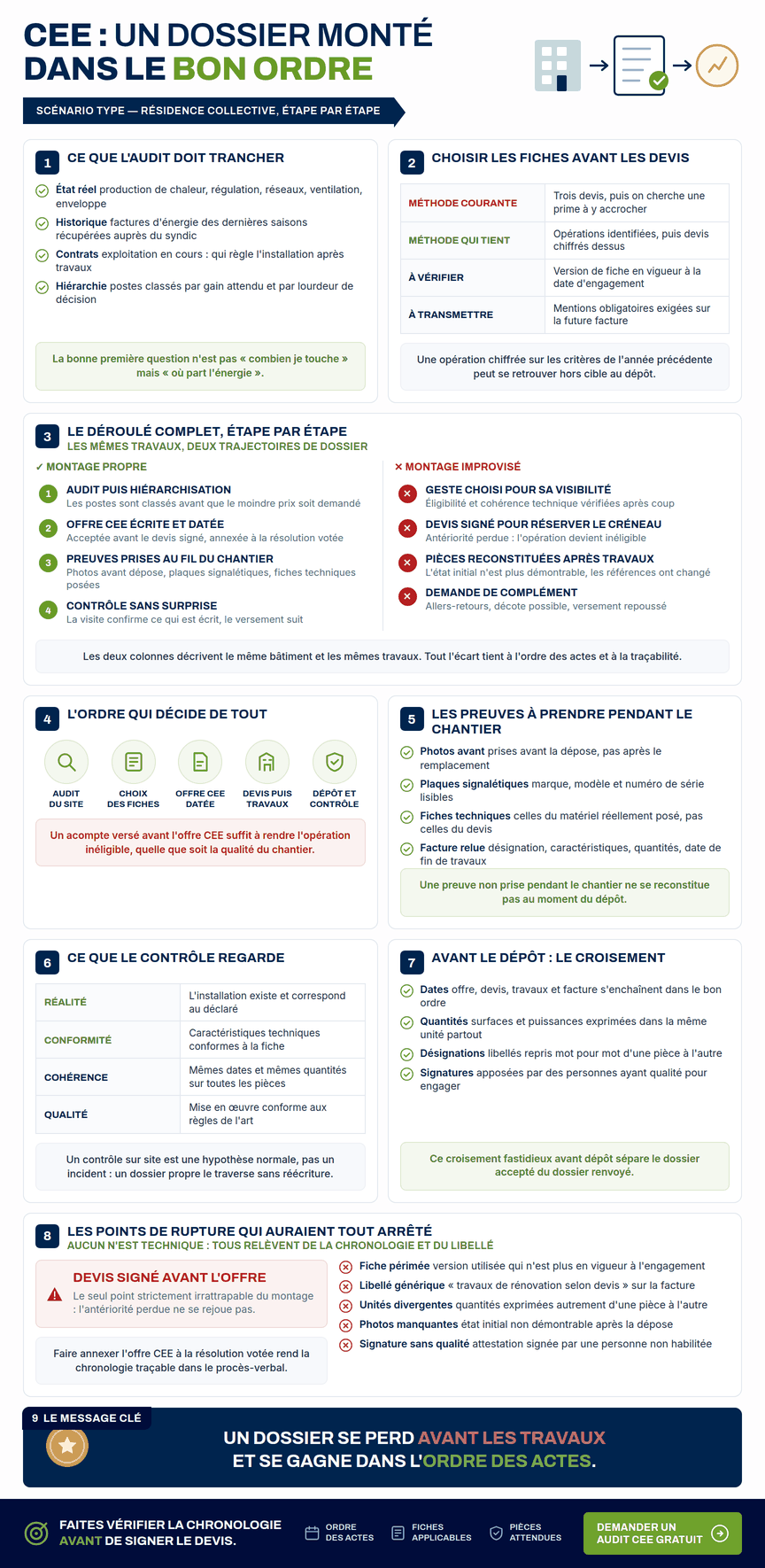

Infographie — Exemple dossier CEE réussi sur une résidence collective : audit, choix des fiches, offre CEE avant engagement, preuves de chantier, dépôt, contrôle et versement
Le déroulé complet d’un montage propre, étape par étape, avec les points de rupture⬇ Télécharger

Étape 1 — L’audit : savoir ce qu’on finance avant de savoir combien

Le réflexe le plus répandu consiste à demander « combien je peux toucher ». Dans notre exemple dossier CEE réussi, la première question posée est différente : que consomme réellement ce bâtiment, et où part l’énergie ? La visite relève l’état de la production de chaleur, la régulation en place, l’isolation des réseaux en sous-sol et en gaines, la ventilation, l’état de l’enveloppe et les usages en parties communes. Les factures d’énergie des dernières saisons sont récupérées auprès du syndic, ainsi que les contrats d’exploitation en cours, un point souvent négligé alors qu’il détermine qui aura la main sur le réglage après travaux.

De cet état des lieux sort une hiérarchisation, pas une liste de courses. Les postes sont classés par rapport entre gain attendu et complexité de mise en œuvre, avec une distinction nette entre ce qui peut se décider en assemblée générale ordinaire et ce qui suppose un vote plus lourd. Ce qui aurait pu faire échouer le dossier ici : partir directement sur le geste le plus visible sans vérifier son éligibilité ni sa cohérence avec le reste. Une production de chaleur remplacée dans un bâtiment aux réseaux non isolés et à la régulation défaillante produit un résultat décevant. Un dossier qui tient techniquement mais que personne n’assume ensuite.

Étape 2 — Choisir les fiches avant de choisir les devis

C’est l’inversion méthodologique la plus rentable du montage. On ne demande pas trois devis puis on cherche quelle prime on peut y accrocher. On identifie d’abord les opérations standardisées mobilisables, puis on demande aux entreprises de chiffrer exactement ces opérations, avec le vocabulaire de la fiche. Sur une résidence collective, plusieurs familles sont classiquement examinées. La production de chaleur, la pompe à chaleur de type air/eau relève de la fiche BAR-TH-171 —, l’isolation des réseaux hydrauliques en parties communes, le pilotage multizone du chauffage avec la fiche BAR-TH-116, et selon les cas les postes d’enveloppe et de ventilation.

Pour chaque fiche retenue, trois vérifications sont faites avant toute consultation. La version en vigueur à la date d’engagement prévue, les conditions de délivrance exigées (qualifications, performances minimales, pièces justificatives spécifiques). Les mentions obligatoires que devra porter la facture. Cette liste est transmise aux entreprises consultées en même temps que le cahier des charges. Ce qui aurait pu faire échouer le dossier : travailler sur une version de fiche périmée. Les référentiels évoluent d’une période à l’autre, et une opération chiffrée sur les critères de l’année précédente peut se retrouver hors cible au moment du dépôt.

Étape 3 — L’offre CEE écrite et datée, avant le moindre engagement

C’est le pivot. Le dispositif exige que l’acteur CEE soit intervenu de manière active et incitative avant la décision de réaliser les travaux. Concrètement, cela signifie une offre écrite, datée, nominative, mentionnant le montant ou la méthode de calcul de la prime, acceptée par le maître d’ouvrage avant la signature du devis et avant tout acompte. Dans notre scénario, l’offre est présentée au conseil syndical. Puis annexée à la résolution soumise au vote. La chronologie devient ainsi traçable dans le procès-verbal lui-même.

Cette étape est aussi le bon moment pour figer par écrit ce qui est trop souvent laissé implicite. La durée de validité de l’offre, les conditions dans lesquelles le montant peut être révisé, le délai de versement après réception du dossier complet, et la liste exhaustive des pièces attendues. Ce qui aurait pu faire échouer le dossier : un devis signé « pour réserver le créneau de l’entreprise » quinze jours avant l’offre. Ce seul geste rend l’opération inéligible, quelle que soit la qualité des travaux ensuite réalisés. C’est l’erreur la plus fréquente, et la seule qui soit strictement irrattrapable.

Étape 4 — Les travaux : constituer les preuves au fil du chantier

Une fois le vote acquis et les travaux lancés, le dossier ne se met pas en pause : il se construit en parallèle. Les photographies avant travaux sont prises avant la dépose, pas après. Les plaques signalétiques des équipements déposés et posés sont photographiées lisiblement, avec marque, modèle et numéro de série. Les fiches techniques des matériels effectivement installés sont récupérées à la livraison, pas celles du devis, qui peuvent différer si une référence a été substituée en cours de chantier.

La facture est relue avant paiement, ligne par ligne, contre les exigences de la fiche : désignation précise de l’opération, caractéristiques techniques déterminantes, quantités, surfaces ou puissances exprimées dans la même unité que sur le devis et l’attestation, date de fin de travaux. L’attestation sur l’honneur est complétée avec les mêmes valeurs, signée par le bénéficiaire et par le professionnel, sans rature ni case vide. Ce qui aurait pu faire échouer le dossier : une facture portant la mention « travaux de rénovation énergétique selon devis ». Un contrôleur ne peut pas déduire ce qui n’est pas écrit. Une facture générique bloque le rattachement à la fiche même quand les travaux sont irréprochables.

Étape 5 — Dépôt, contrôle et versement

Le dossier part complet, dans l’ordre attendu, avec un tableau de cohérence interne vérifié une dernière fois : mêmes dates, mêmes quantités, mêmes désignations d’une pièce à l’autre. C’est ce contrôle croisé, fastidieux et peu valorisant, qui distingue un dossier accepté du premier coup d’un dossier renvoyé pour complément. Chez AZ ECO PRO, ce passage systématique avant dépôt explique un taux d’acceptation de 99 % sur les dossiers instruits.

Vient ensuite l’éventuel contrôle. Selon l’opération et le volume concerné, une vérification sur site ou par contact avec le bénéficiaire peut être déclenchée. Le contrôleur regarde la réalité de l’installation, sa conformité aux caractéristiques déclarées, et la cohérence des pièces. Dans un montage propre, cette visite ne réserve pas de surprise : elle confirme ce qui est écrit. Le versement intervient après validation, selon les modalités fixées dans l’offre initiale. D’où l’importance d’avoir fait préciser ce délai en amont plutôt que de le découvrir après.

Ce qui aurait fait échouer cet exemple dossier CEE réussi

Récapitulons les points de rupture, parce qu’ils constituent la vraie leçon d’un exemple dossier CEE réussi. Un devis signé avant l’offre CEE : inéligibilité définitive. Une fiche mobilisée dans une version qui n’est plus en vigueur : requalification ou rejet. Une facture au libellé générique : impossibilité de rattacher l’opération, des quantités exprimées différemment selon les pièces : demande de justification, parfois décote, des photographies prises après la dépose : preuve de l’état initial manquante. Une attestation signée par une personne sans qualité pour engager le bénéficiaire : dossier irrecevable en l’état.

Aucun de ces points n’est technique. Tous relèvent de la discipline documentaire et de la chronologie. C’est pour cette raison qu’un exemple dossier CEE réussi ne se résume jamais au choix des travaux. Il se joue dans les semaines qui précèdent la signature et dans les gestes de traçabilité pendant le chantier. Pour approfondir les motifs de rejet les plus fréquents, notre article sur le dossier CEE rejeté détaille les cinq causes qui reviennent le plus souvent en instruction.

Auditer

Relever l’état réel du bâtiment et hiérarchiser les postes avant de parler de montant.

Cadrer les fiches

Identifier les opérations standardisées mobilisables et leur version en vigueur.

Obtenir l’offre

Faire émettre une offre CEE écrite et datée, acceptée avant tout devis signé.

Consulter

Demander des devis rédigés avec le vocabulaire exact de la fiche retenue.

Tracer

Photographier, collecter fiches techniques et plaques signalétiques pendant le chantier.

Vérifier avant dépôt

Contrôler la cohérence croisée des dates, quantités et désignations sur toutes les pièces.

FAQ — Exemple dossier CEE réussi

Cet exemple dossier CEE réussi correspond-il à un client réel ?

Non. C’est un scénario type construit à des fins pédagogiques. Aucun nom, aucune localisation et aucun montant de prime versée n’y figure, précisément pour éviter qu’un cas particulier soit lu comme une promesse généralisable.

Peut-on rattraper un devis signé avant l’offre CEE ?

Non, et c’est le point le plus dur du dispositif. L’antériorité de l’offre conditionne le caractère incitatif de l’intervention. Un devis signé ou un acompte versé avant cette offre rend l’opération inéligible, sans exception.

Qui signe l’attestation sur l’honneur en résidence collective ?

Le représentant habilité du bénéficiaire, généralement le syndic agissant pour le compte du syndicat des copropriétaires, aux côtés du professionnel ayant réalisé les travaux. Une signature sans qualité pour engager rend le dossier irrecevable.

Faut-il attendre le contrôle pour être payé ?

Le versement intervient après validation du dossier, et un contrôle peut être déclenché en amont selon l’opération et le volume concerné. Les délais applicables doivent figurer dans l’offre initiale plutôt qu’être découverts après les travaux.

Peut-on regrouper plusieurs travaux dans un même dossier ?

Oui, à condition que chaque opération soit décrite distinctement, rattachée à sa propre fiche et justifiée par ses propres pièces. Un lot global mal décomposé est l’une des causes classiques de demande de complément.

Sources officielles

Pour aller plus loin

Faites cadrer votre montage avant de signer quoi que ce soit

AZ ECO PRO reprend votre projet à l’étape où il se trouve, vérifie la chronologie, les fiches applicables et les pièces attendues, pour que votre dossier ressemble à l’exemple dossier CEE réussi décrit ici plutôt qu’à un rattrapage.

Exemple dossier CEE réussi
Résidence collective
Montage de dossier
Copropriété
Offre CEE
Contrôle CEE

Leave a Reply

Your email address will not be published. Required fields are marked *
